2026年7月1日,缅甸总统办公室发言人凯凯梭博士在新闻发布会上公开表示,缅方在敏昂莱访华期间已与中方就重启密松水电站项目展开磋商。这座搁置十五年的超级水电工程,曾被缅甸单方面叫停,造成中方巨额投资损失。

如今,面对全国范围持续蔓延的电力危机,缅甸政府将重启该项目视为破解能源困局的关键路径。然而,对于中方的谨慎态度与尚未明确的合作前景,这场围绕密松的博弈仍有诸多变数。

十五年前项目停工始末

口碑信誉配资

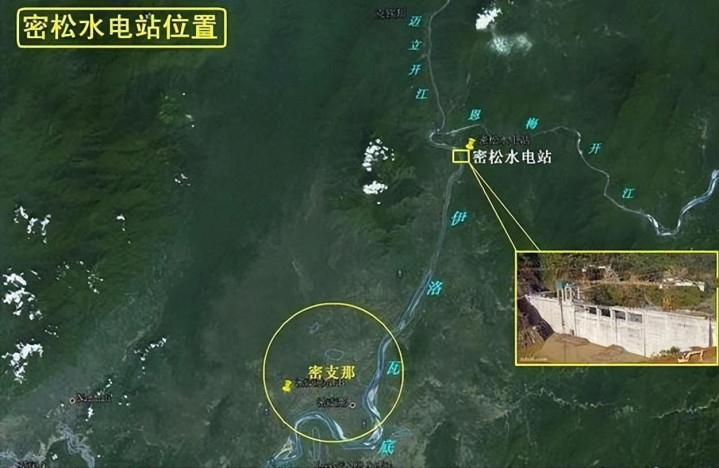

2009年,密松水电站项目正式落地,成为当时中国在缅甸规模最大的单笔投资项目。项目总投资36亿美元,设计装机容量600万千瓦,建成后将成为东南亚地区规模领先的水电站之一。

按照规划,密松项目还配套伊洛瓦底江上游七处梯级水电开发点位,若全部落成,总装机容量可接近2000万千瓦,有望彻底盘活缅甸北部水能资源开发潜力。

在项目启动阶段,中方按照合作协议完成了环境评估、移民安置规划、生态修复方案等前期工作,并拨付了相应的征地补偿款项。各项流程均依照中缅双方签订的官方合作协议推进。

然而,仅仅两年之后,2011年,时任缅甸总统吴登盛突然发布停工通知,对外宣称停工原因是当地民众抗议,担忧水库淹没村庄耕地、破坏伊洛瓦底江原生生态、损毁沿岸百年宗教古迹。这一决定令项目陷入长期停滞,中方前期投入的设备、基建和人力成本蒙受巨大损失。

根据后续各方披露的信息,项目停工背后涉及多重复杂因素。首先是在补偿资金流转环节,中方拨付给缅方合作企业的移民补偿款,据反映并未全部及时到达基层民众手中,当地居民未能及时获得应有补贴,不满情绪逐渐累积,加上外部因素与地方势力的影响,抗议活动陆续出现。

中方作为外资投资方,对缅方内部的资金流转过程难以直接干预。

其次,密松水电站坝址位于克钦邦,该区域长期存在克钦邦地方武装与缅甸中央政府之间的复杂关系。

项目施工区域涉及多方利益主体,不同势力对于项目收益分配和区域安全安排存在分歧。克钦邦地方武装对政府借电站建设向该地区增派兵力表示担忧,并多次阻挠施工进度。

配资炒股指南

2011年,孟东水电站区域曾发生四名中方勘察技术人员遭不明武装人员扣押事件,被扣押长达三个月后获释。这一事件使中方工作人员人身安全保障问题凸显,施工现场正常推进受到严重影响。

此外,项目推进期间,一些境外非政府组织借环保和人权议题在当地展开宣传活动,对项目舆论环境产生了一定影响,给缅甸政府调整合作政策提供了某种程度的舆论基础。多重矛盾叠加之下,缅甸政府最终选择叫停项目,使这一合作陷入长期僵局。

电力危机倒逼缅方寻求出路

密松项目搁置十五年来,缅甸电力供需矛盾日益加剧。据缅甸能源部门数据,在局势相对稳定时期,缅甸全国满负荷发电能力约为4200兆瓦。

但近年来受武装冲突、天然气减产、输电设施损毁等多重因素影响,全国实际稳定发电量已降至约2000兆瓦。而缅甸全国日均电力需求维持在4400兆瓦以上,供电缺口接近一半,供需失衡问题持续恶化。

每年旱季缺水时段,供电缺口进一步扩大,仰光、曼德勒两大核心城市不得不实行轮流限电。当地普遍执行供电四小时、停电四小时的循环配送制度。工业区生产设备频繁启停,订单交付屡屡延期,大量中小工厂因电力供应不稳定而减产甚至倒闭。

沿街商铺普遍缩短营业时间,许多商家依靠柴油发电机维持基础照明。医院急救设备、学校教学设施高度依赖自备燃油发电机组,一旦燃油供应出现中断,基础民生保障将面临严峻挑战。

内比都等军政核心区域依靠独立供电系统维持相对稳定的电力供应,而普通民众则须承受频繁断电带来的生活不便,供电分配不均进一步加剧了民间不满情绪。

电力短缺已成为制约缅甸产业升级、吸引外资的最大障碍之一。缅甸官方多次公开表示,解决电力问题是当前经济发展面临的首要任务。

2026年4月敏昂莱新政府成立之前,缅甸能源部门官员就已多次释放信号,表达重启密松水电站的意愿。2026年6月,敏昂莱带队出访中国,克钦邦相关负责人随同出访,双方会谈议程中将密松项目重启列为重点讨论议题。

访华结束后不到半个月,缅甸总统办公室便召开新闻发布会,对外释放了重启合作的重磅信号。

2026年6月30日,在内比都总统府新闻发布会上,总统办公室发言人凯凯梭博士公布了相关数据:密松附近伊洛瓦底江上游单座水电项目装机可达5600兆瓦,仅这一处工程建成后的发电总量,即有望覆盖缅甸全国当前用电需求。

伊江密松片区总计规划的七处水电开发点位,若全部落地可形成梯级发电体系,有望从根本上扭转缅甸长期缺电局面。

凯凯梭博士同时表示,项目建设会伴随一定生态与民生方面的影响,缅甸将组织专业团队开展全面科学评估,完整公示评估报告,在施工过程中平衡收益与环境损耗,力求实现效益最大化、负面影响最小化。

目前,缅甸方面已启动基层沟通工作,安排克钦邦政府、行业专家前往密支那、葡萄两座城市,连续召开多场民众说明会,逐条讲解项目在就业、供电、移民安置等方面的配套政策,主动化解当地民众十五年间积累的抵触情绪。从缅方一系列动作来看,重启密松项目已成为其破解电力困局的重要政策选项。

中方面临的现实顾虑与观望态度

尽管缅甸官方接连释放合作信号,中方始终保持谨慎观望,并未同步释放跟进洽谈的明确消息。从项目投资和安全角度出发,十五年前停工造成的经济损失、合作过程中暴露出的安全隐患和权责划分问题,均是中方无法回避的现实考量。口头表态尚不足以重建投资信任,缅方需要拿出更具实质性的制度安排。

第一重核心顾虑在于项目长期安全运营的保障。密松项目地处克钦邦,该区域长期存在武装力量活动。十五年来,中央政府与克钦邦地方武装之间的利益矛盾并未得到根本解决,地方武装对大型水电项目的态度依然保留。

若重启后再次出现武装阻工、人员安全受威胁、施工中断等情况,中方再度投入的资金和人力将面临同样风险。缅甸政府能否拿出稳定的区域安全管控方案,协调各方力量形成利益共识,是中方评估合作可行性的首要前提。

第二重关键诉求在于建立透明、可监督的民生补偿和资金管理机制。当年项目停工的重要诱因之一,是补偿资金流转环节出现问题,基层民众未能及时获得应有补贴。

若再度合作,中方需要明确资金流转监管渠道,确保移民安置、征地补贴、地方分红等资金直接惠及基层民众,避免因缅方内部管理环节出现问题而再度引发矛盾。缅甸政府需要出台具有法律效力的配套政策,从制度层面规范资金流转程序,保障项目社会基础的稳定。

第三重现实门槛是项目投资成本的重新核算。2009年项目初始预算为36亿美元,时隔十五年,建材、人工、工程配套等成本已大幅上涨。业内机构初步测算,当前完整落地密松项目的总投资规模可能攀升至115亿美元左右,远超最初规划。

双方需要重新协商投资比例、电力分配和收益分成细则。缅甸方面此前表示将优先保障克钦邦本地用电,剩余电力纳入国家电网,但电力外销比例、定价机制等具体条款均需重新拟定,无法照搬十五年前的旧合作框架。

此外,长期稳定的政策环境也是大型基建项目不可或缺的前提。密松项目建设周期预计长达八年,在此期间缅甸政权更迭、政策变动都可能直接影响项目推进。

十五年前,前一届政府一纸文书即能叫停百亿级合作,如今中方必然要求在合作协议中增设政策稳定性保障条款,明确若出现单方面违约行为,缅方需承担相应经济赔偿责任,以法律形式保障中方投资权益。

凯凯梭博士在发布会中仅提及双方在敏昂莱访华期间就项目展开讨论,并未披露具体落地细则或书面合作共识。当前缅方所有推进动作,仍停留在舆论释放和基层宣讲阶段,尚未出台具有约束力的官方合作框架。

中方现阶段未释放跟进洽谈的消息,反映出中方的审慎态度——实质性的制度保障尚未到位之前,仅凭口头表态难以驱动项目重新启动。

元股证券:ygzq.hk

合作前景:信任重建需要实际行动

这个魔咒可以追溯到2003年,当时阿德里安·穆图以1580万英镑的身价从帕尔马加盟切尔西。

客观来看,密松水电站对于缅甸破解电力困局具有不可替代的价值。伊洛瓦底江上游丰富的水能资源,使其具备大规模、低成本、清洁可持续的发电优势。若项目成功重启并建成投运,将从根本上缓解缅甸电力短缺问题,为工业发展、民生改善和外资引入提供能源基础。

同时,对于中方企业而言,密松项目的重启也意味着前期沉没成本的部分回收,以及在中缅能源合作领域打开新的空间。

然而,跨国大型基建项目的合作基础在于双方互信。十五年前的单方面停工,在事实上对中方造成了巨额经济损失,也在双方合作历程中留下了深刻印记。缅甸想要促成密松水电站重启,不能仅止于口头表态与合作意愿的表达,更需在多个维度拿出具体可行的解决方案。

在区域安全层面,缅甸中央政府需要与克钦邦地方武装建立有效的沟通协调机制,就项目施工期间的安全保障、收益分配、区域发展等事项达成可操作的安排,为工程建设提供稳定的外部环境。

在民生保障层面,缅甸需要建立透明规范的补偿资金流转和监督体系,确保项目红利切实惠及当地居民,从社会基础上夯实项目可持续性。

在法律保障层面,缅甸需要通过具有约束力的政策法规,明确项目合作中的各方权责,特别是针对政策变动和违约风险设立清晰的处置规则和赔偿机制。

当前,缅甸方面在基层宣讲和信息释放方面已有所行动,但距离形成成熟、可落地的合作框架仍有相当距离。中方持观望态度,既是对历史教训的理性反应,也是对大型跨境基建项目应有之义的审慎把握。

最终是否重新启动这项搁置多年的超级工程,将取决于缅甸在后续互动中能否拿出具有实质约束力的制度安排和可信的执行方案,用实际行动证明,十五年前的信任裂痕有望得到逐步弥合。

双方围绕密松水电站重启的博弈仍在继续,其走向既关乎两国能源合作的前景美股炒股配资平台,也将为跨国大型基建项目的风险管理提供值得关注的经验与借鉴。

永元热线
官方网站:puLLman-guangzhou.com
工作时间:交易日:上午08:00-晚上21:00 节假日:上午13:00-晚上20:00
联系我们
QQ:3518590558
邮箱:xgyyzq@gmail.com
地址:香港新蒲岗双喜街2-4号同德工业大厦2楼A座C05室
扫码下载APP

Powered by 配资之家 RSS地图 HTML地图

Copyright Powered by站群 © 2013-2024
